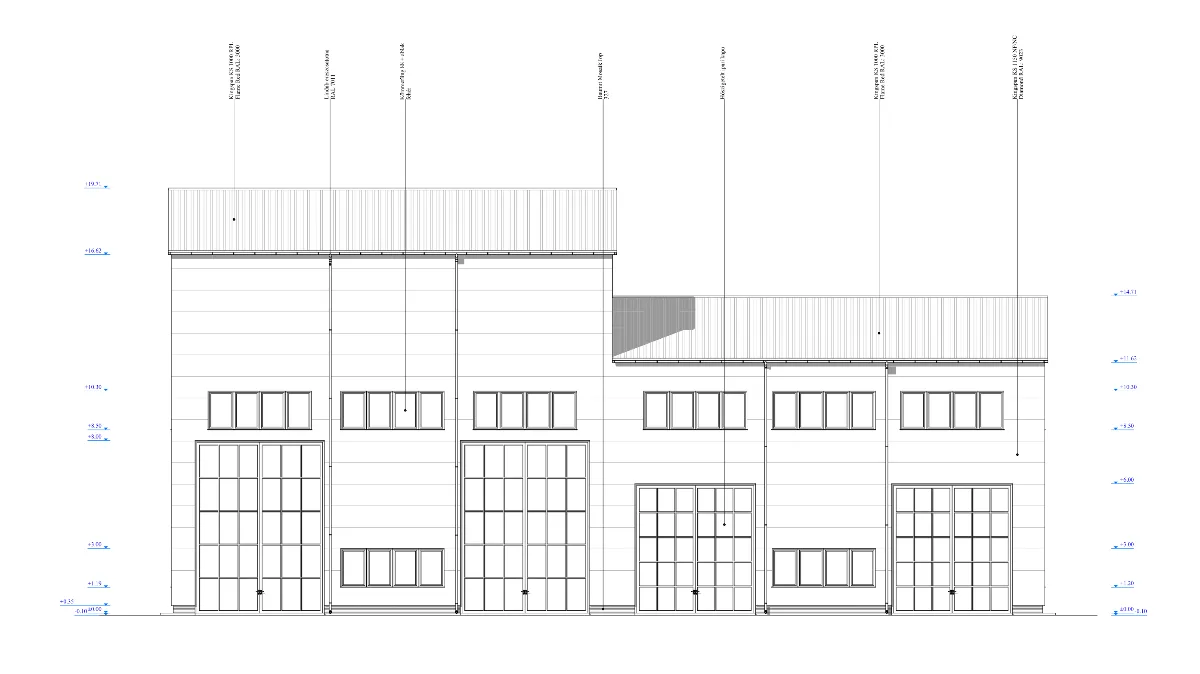

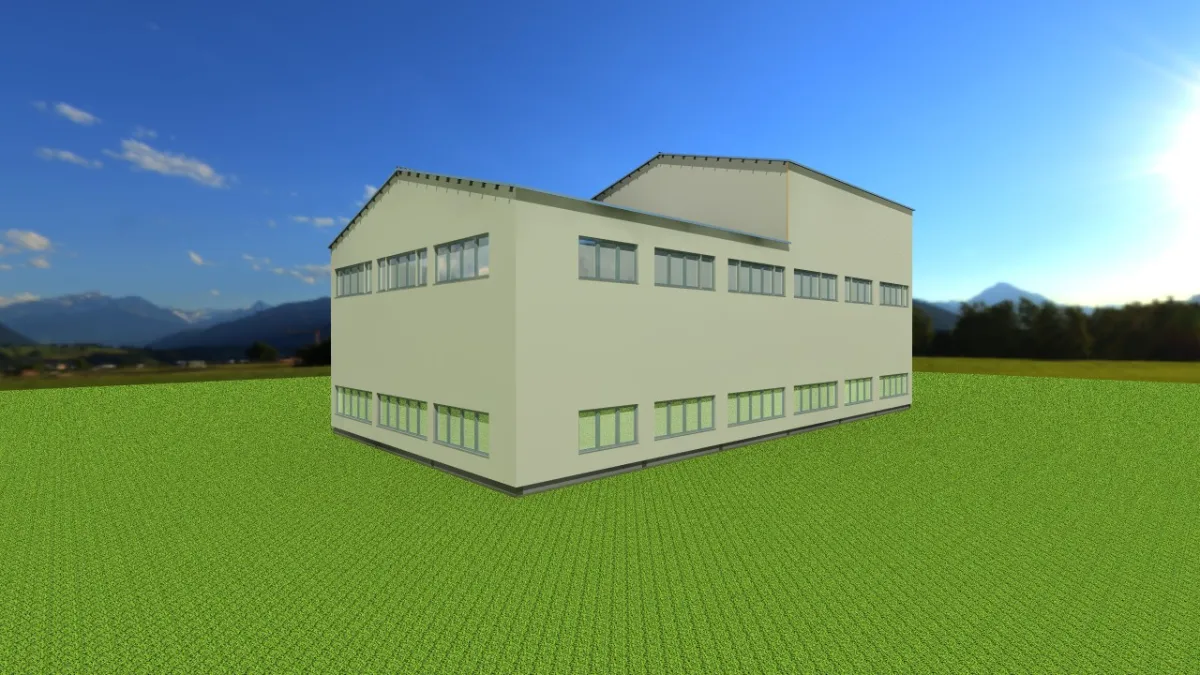

Megkezdődött telephelyfejlesztési projektünk második üteme, amellyel bővítjük tartálygyártási kapacitásunkat, és tovább javítjuk szolgáltatásaink színvonalát. A tavaly átadott, 19 méteres belmagasságú, 410 m²-es csarnokunk egy újabb, 14 méteres belmagasságú, 410 m²-es résszel bővül. A fejlesztés során a két csarnokot egybenyitjuk, így összesen 820 m² fedett gyártóterület áll majd rendelkezésünkre.

Két csarnokrész, két eltérő gyártási feladatra

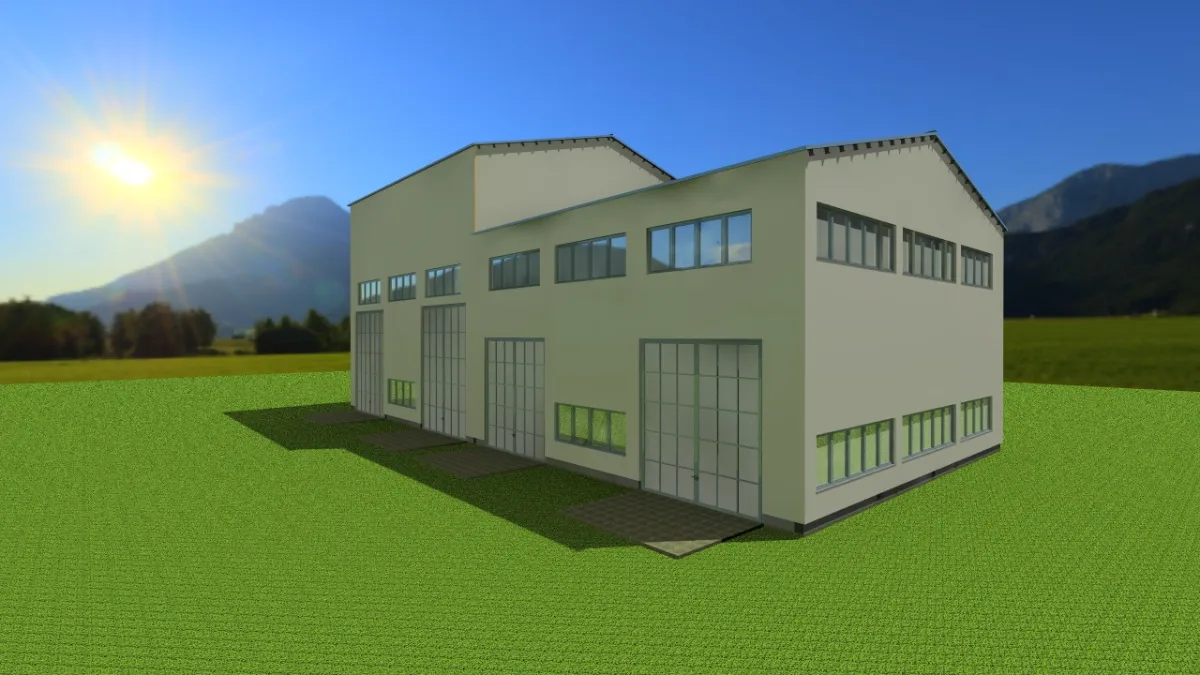

A fejlesztés során két, egymást kiegészítő csarnokrészben gondolkodtunk. A tavaly átadott első ütem 19 méteres belmagassága a nagyobb magasságigényű gyártási és szerelési feladatokat szolgálja ki.
Ez egészül most ki egy 14 méter magas csarnokrésszel, amely elsősorban az előkészítő, illetve kisebb magasságot igénylő munkafolyamatoknak biztosít helyet. A második ütem részét képezi a két csarnok közti fal elbontása, amelyet ideiglenesen alakítottunk ki a második ütem befejezéséig. Ezt a falat eleve úgy terveztük, hogy elbontható legyen, és felhasználhassuk a második ütemben épülő csarnok külső falként.

Négy híddaru segíti a nagyméretű szerkezetek mozgatását
Az új csarnokrész két híddaruval – egy 5 és egy 8 tonnás egységgel – készül. A darupályák mindkét csarnokrészt összekötik, így a két korábban, az első ütemben telepített és a két új daru összesen mintegy 40 méteres pályán használható.
Ez különösen fontos a tartálygyártás során: a nagyméretű tartályok és szerkezetek mozgatása, áthelyezése, összeszerelése és felállítása egyszerűbbé, gyorsabbá és biztonságosabbá válik.
Korszerű és biztonságosabb munkakörnyezet épül
A mintegy 40 tonna szénacél szerkezetből készülő új csarnokrész szendvicspanel héjalást, két motoros füstkupolát, valamint két, egyenként 5,5 × 5,5 méteres Hörmann szekcionált kaput kap. A korszerű munkakörnyezetet padlófűtés és hőszivattyús rendszer teszi komfortosabbá.
A nagyobb, jobban szervezhető munkaterület és a korszerű anyagmozgatási lehetőségek munkatársaink mindennapi munkáját is kényelmesebbé és biztonságosabbá teszik.

További technológiai fejlesztések előkészítése
Az új csarnokrészben egyedi tervezésű gépalap készül egy új, 17 tonnás hengerítőgép későbbi telepítéséhez, és itt kap majd helyet az új robothegesztő cellánk is.
A fejlesztéshez emellett új vállalatirányítási rendszer és tervezőszoftver beszerzése is kapcsolódik. A csarnok második ütemének átadása 2027 első felében várható, amellyel egy korszerűbb, nagyobb kapacitású és hatékonyabban működtethető gyártási környezet jön létre a Duna Steel Technél.
